Рекомендации по выполнению кладочных работ

  • моб. +38 (050) 388-45-16
  • моб. +38 (050) 331-59-12
  • Официальный дистрибъютор
    ООО "Керамейа" в г. Киев и Киевской обл.

1.ВИДЫ  СТЕН

Наиболее распространёнными являются двух- и трёхшаровые (з теплоизолятором) стены (см. рис.1). При выборе строительных материалов нужно руководствоваться правилом: все материалы должны быть с однаковым строком эксплуатации.Идеальной стеной, по нашему мнению, есть двухслойная стена с воздушным пространством, которая сделана с крупноформатного поризованного  керамического блока с достаточной  теплопередачей и облицована  клинкерным  кирпичом.В широтах Украины и Росии  сопротивление теплопередачи принято R = 2,8-3,3 мС/Вт.

Рис.1.

2. ТРЕБОВАНИЯ К ШВАМ

► Рекомендованная толщина шва – 10-12мм ( в швах крепятся анкера и системы крепления: на толстом шве проще згладить возможные неровности кирпича. Вертикальный шов может быть тоньше на 1-2мм.

Рис.2

► Швы должны быть полностью заполнены раствором. Часть раствора,  выдавлеваемая наружу при нажатии клинкерного камня, соскабливается кельмой. При этом раствор не должен попадать в воздушный зазор.

► Запрещается использовать утопленные швы. Допустимые швы показаны на рисунке 1.В качестве имитации утопленного шва для создания визуального эфекта фактурности кладки рекомендуем использовать шов з подрезкой (см.рис.2 С).
► Консистенция раствора должна быть такой, что бы он не сползал по кельме под острым углом наклона (45-60о).(см.рис.3).Швы формируются после схватывания раствора (тест большим пальцем) Хорошо зарекомендовали себя при этом такие инструменты, как брусок (жесткий шов), кусок шланга (гладкий радиусный шов) и расшивка (конечный шов) (рис.4).Обработка швов должна всегда проводиться на растворе одинаковой твёрдости.


Рис.3.

Рис.4.

После окончания расшивки необходимо щёткой очистить фасад от пыли, оставшейся после окончания робот и вытереть её вафельным полотенцем. Чистка кладки возможна только после её полного затвердения.
НИКОГДА НЕ ОЧИЩАЙТЕ ВЛАЖНУЮ КЛАДКУ — ЭТО ТОЛЬКО  УСИЛИТ ЕЁ ЗАГРЯЗНЕНИЕ.
Для кладки клинкерного кирпича мы рекомендуем использовать цветные сухие кладочные смеси. Одним из лучших и доступных производителей таких смесей является ООО «Фасад» (рис.5). Использование этих смесей исключает появление высолов и ускоряет скорость кладки. Для использования сухих смесей достаточно добавить воды..

Рис.5


Кладочные  смеси  изготавливают на основе висококачественного портландцемента и функциональних добавок. Смеси эластичны. И вместе с тем достаточно  жесткие, чтобы выдержать 8-9 рядов кирпича до полного твердения, морозостойкие и  водостойкие.

3.ОБОРУДОВАНИЕ  ВЕНТИЛЯЦИИ  СТЕНЫ

Назначение клинкера – защитить стену и украсить фасад. Защитить стену может только кирпич с низким водопоглощением, а так же с низким паро- проникновением.В воздушном зазоре появляется влажность в виде конденсата или пара при перепадах температур и отводе стеною влажности  с жилого помещения. Клинкерная стена имеет низкий уровень отвода влаги с воздушного зазора, поэтому необходимо оборудовать стену вентиляциоными каналами. Это сделать просто.Рекомендуемая ширина воздушного зазора -100 мм. При использовании теплоизолятора расстояние от его поверхности до фасадной кладки должно  быть 20-40мм (рекомендуемое  растояние 40мм).Для сохранения теплоизоляции и стены в сухом виде, воздушный зазор делают вентилируемым и оборудуют дренажной системой для отвода влаги  фасадной стены. Для этого используют специальные вентиляционно-дренажные элементы



рис.6.

Рис.6Их устанавливают в вертикальных швах кладки. Кроме вентиляции и дренажа, вставки  предупреждают  попадение  насекомых  вовнутрь  кладки.При отсутствии возможности  приобретения подобного рода вставок, предлагаем достаточно функциональную альтернативу - самостоятельное изготовление вставок из армированной пластиковой сетки (лучший материал- нейлон). Изготовление: отрезать полоску сетки шириной – 65мм (высота кирпича) и длиной 15-20с; завернуть полоску в трубочку; установить  вертикальный шов (см. рис.7)

Рис.7

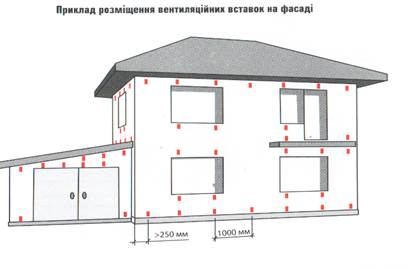

Пример размещения вентиляционных вставок на фасаде

Рис.8

 Размещение вставок:По горизонтали через каждые 1000 мм один от другого, но не ближе 250мм от угла строения или проёма; над и под окнами через 1000 мм, но не меньше 2 шт по длине. Вставки располагаются строго одна над другой.По вертикали: в самом нижнем ряду кладки, непосредственно на гидроизоляционный фартух и в самом верхнем ряду. При высоте стены больше 6000мм. Посредине размещают ещё один ряд вставок.

4.АНКЕРОВАНИЕ.

Привязка фасадного шара к конструкционному- это очень важно, поскольку стена принимает на себя мощные ветровые нагрузки. Перепады давления влияют на расшатывание фасадного шара стены. Этому явлению препятствует привязка фасадного шара к несущей стене с помощью анкеров.Поскольку срок службы стены с клинкера измеряется сотней лет, то анкера должны быть изготовлены из материала  не поддающегося корозии. Таким материалом является нержавеющая (легированная сталь) и базальтопластиковые материалы.Количество анкеров на 1м2 площади стены зависит от силы ветра в данной местности, расстояния между фасадным и конструкционным шарами стены, солнечным освещением и т.п. Количество анкеров расчитывается конструктором индивидуально для каждого  строения.В самых распространённых случаях количество анкеров составляет 5 шт/м2.В этом  случае анкера располагают в шахматном  порядке через каждые 500 мм по горизонтали и через каждые 400-500 мм по вертикали. Дополнительно около оконных и дверных проёмов анкера размещают линейно по 3шт. на 1 пог.м. Анкера размещают не ближе  чем 150мм от края  проёма и компенсационного шва.

Рис.9

5.КОМПЕНСАЦИОННЫЕ ШВЫ.

В условиях средних широт температура нагрева стены достигает 85оС., что приводит к значительному расширению стены.С целью оптимизации распределения напряжения  фасадного шара стены необходимо разделить строение сеткой вертикальных и горизонтальных расшивок.





Рис.10


Растояние между расшивками зависит от освещения солнечным светом (сторонами света), материала из которого изготовлен фасад, способа усиления фасада и других факторов. Потребность и размещение компенсационных швов (расшивок) расчитывается инженером-проектировщиком отдельно для каждого дома.На рис.10 слева представлено схематическое распределение фасада с размещением расшивок в доме, прилагается таблица ориентировочных расстояний между  расшивками.

Расстояние

Сторона фасада

Расстояние, м

а

Расстояние между вертикальными компенсационными швами

Западная

7-8

Южная

8-9

Восточная

10-12

Северная

12-14

В

Расстояние между горизонтальными компенсационными швами

1).При полной опоре кирпича на фундамент (ширина кирпича 120мм)

До12

2).При частичной опоре кирпича на фундамент (ширина кирпича 120мм)

6-8

Для кирпича шириной 60мм з полной опорой на фундамент

До 4
